체코 원전 시공협상 결렬 총정리|대우건설·두산에너빌리티 주가 폭락, 5.6조 계약 유지·새 시공사 전망
결론은 체코 원전의 시공협상은 결렬됐지만 원전 전체 사업이 취소된 것은 아니라는 점입니다. 2026년 10월 29일 한수원이 대우건설·두산에너빌리티 컨소시엄과 협상 종료를 선언하면서 대우건설과 원전 관련주가 급락했습니다. 그러나 두산에너빌리티가 이미 확보한 약 5조 6,000억 원의 원자로·터빈 공급계약은 정상 유지되고 있습니다.
공사비를 누가 얼마나 부담하느냐는 문제에서 출발한 갈등이 주가와 수주 전망, 체코 사업 일정에까지 번진 셈입니다. 새 시공사는 누구인지, 대우건설은 재도전할 수 있는지, 두산의 계약은 어떤 상태인지 15가지 질문으로 차례로 확인해 보겠습니다.
① 시공협상 종료 발표: 2026년 10월 29일
② 대상: 대우건설·두산에너빌리티 컨소시엄의 건설공사 협상
③ 전체 원전 주계약: 유지
④ 두산 약 5.6조 원 주기기 공급계약: 유지
⑤ 새 시공사 계약 목표: 2027년 7월
⑥ 두산에너빌리티: 기존 컨소시엄 명의 입장문과 자사 입장 구분
📚 목차 바로가기
01. 무슨 일이 발생했나? 2026년 10월 29일 결렬 핵심

2026년 10월 29일 한국수력원자력(한수원)은 대우건설·두산에너빌리티 컨소시엄과 진행해 온 체코 두코바니 신규 원전의 시공계약 협상 종료를 공식 발표했습니다. 양측은 공사비와 공사 범위, 위험 분담 등 핵심 조건에 합의하지 못했습니다.

이번 소식은 약 26조~27조 원에 달하는 체코 원전 전체 수출계약이 파기됐다는 뜻이 아닙니다. 체코 발주사와 한수원 사이의 주계약은 유지되며, 그 아래에서 실제 건설공사를 맡을 시공업체를 정하는 협상이 무산된 상황입니다. 이 구분이 관련 기업의 피해 범위를 판단하는 출발점입니다.
02. 체코 두코바니 원전 사업 규모와 APR1000 특징

사업 대상지는 체코 두코바니 지역의 5·6호기 신규 원전이며, 한수원이 공급하는 한국형 APR1000 원전 두 기가 핵심입니다. 원자로 한 기당 설비용량은 약 1,000MW급으로, 유럽에서 수행하는 대표적인 한국 원전 수출 프로젝트라는 의미가 있습니다.

보도 시점과 환율, 계약 금액 표기 기준에 따라 총사업비가 약 25조~27조 원으로 소개되지만, 최근 발표에서는 약 4,220억 체코 코루나, 원화 약 26조 원대라는 설명이 사용됩니다. 시공사가 받을 하도급 금액과 원전 전체 사업비는 전혀 다른 수치입니다.
03. 한수원은 왜 시공협상을 종료했을까?

한수원은 여러 단계의 협상으로도 가격과 계약 조건에 합의하지 못했고, 사업 일정과 체코 발주사에 대한 신뢰를 지키기 위해 협상 종료를 결정했다고 설명했습니다. 최근 약 15개월 동안 실무회의 78회, 이견조정위원회 11회, 최고경영진 면담 2회를 진행했다는 점도 공개했습니다.

계약 종료는 한수원이 일방적으로 아무 논의 없이 결론을 내렸다는 의미는 아닙니다. 다만 계약 수정안의 적정성과 협상 기한, 책임 배분을 놓고 양측 평가가 엇갈리므로 어느 한쪽의 주장만으로 책임 소재가 확정됐다고 보기는 어렵습니다.
04. 공사비 총액확정 방식과 물량정산 방식 차이

핵심 쟁점은 예상과 달리 공사 물량이나 원가가 늘어날 때 누가 그 비용을 부담하느냐입니다. 한수원은 일정 범위의 공사비를 미리 확정하는 방식이 필요하다고 주장했고, 시공사 측은 상세설계 이후 증가하는 공사 물량을 합리적으로 정산해야 한다고 맞섰습니다.

가령 공사비를 4조 원으로 합의했는데 설계 변경으로 추가 철근·콘크리트 투입이 발생한다면, 총액확정 계약에서는 계약서상 조정 예외에 해당하는지가 중요합니다. 반면 물량정산 구조에서는 실제 물량과 단가를 근거로 정산하는 방식이 더 큰 비중을 차지합니다. 어느 방식이든 예외 조건, 물가 연동, 책임 주체가 수익성을 좌우합니다.
05. 대우건설과 두산에너빌리티 컨소시엄 지분 구조

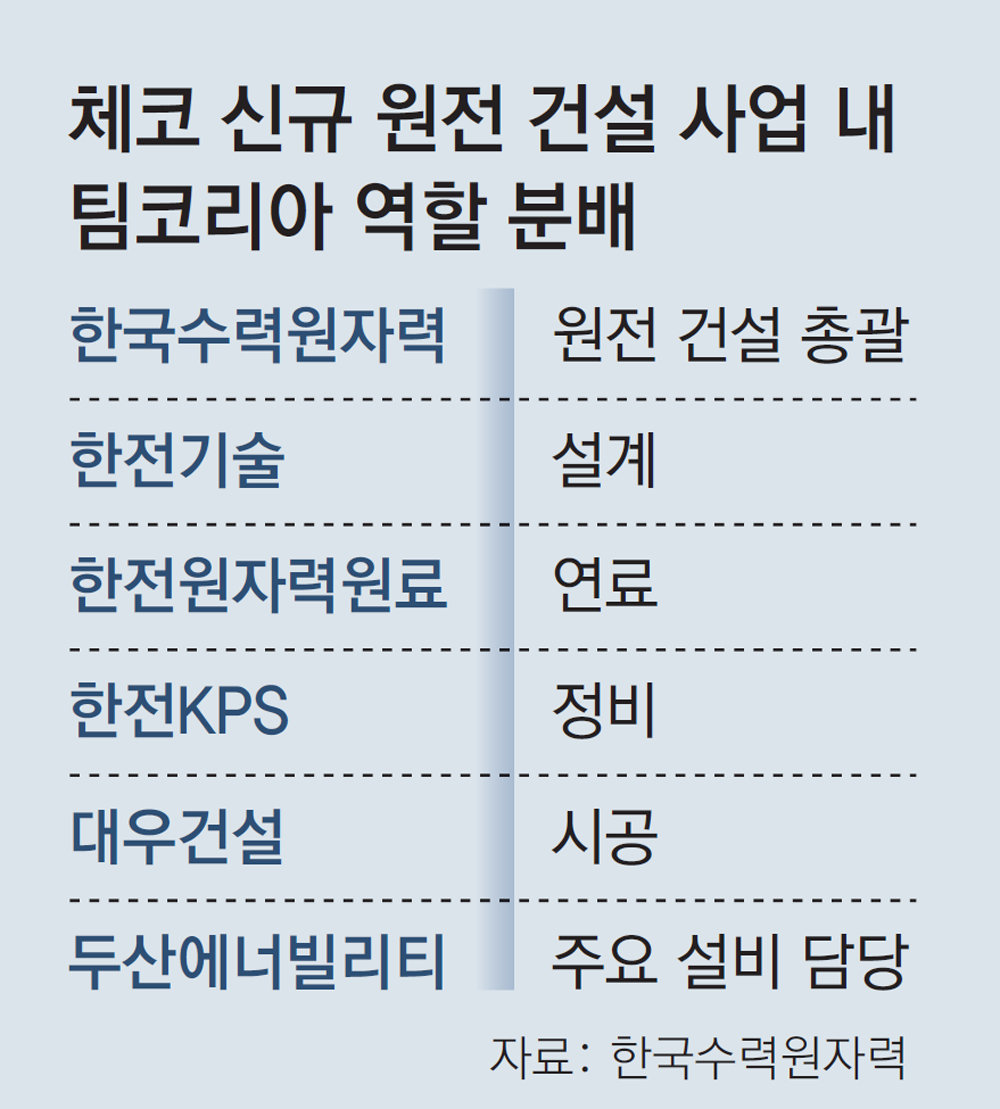

기존 시공 컨소시엄은 대우건설 55%, 두산에너빌리티 45% 구조로 알려졌습니다. 시공 주간사는 대우건설이었으며, 두산에너빌리티는 비주간사로 참여했습니다. 따라서 협상 조건을 놓고 두 회사가 완전히 동일한 위치에 있었던 것은 아닙니다.

대우건설은 원전 건설의 대규모 시공 실적과 향후 해외 원전 수주 이력을 확보할 기회를 기대해 왔습니다. 두산에너빌리티는 시공 참여와 별도로 원자로·터빈 같은 핵심 설비를 공급하는 계약을 이미 확보하고 있어 두 사업을 분리해 볼 필요가 있습니다.
06. 대우건설 입장과 협상 재개 요청의 의미

한수원의 종료 발표 직후 대우건설 측은 컨소시엄 명의 입장문을 통해 협상 중단에 유감을 표시하고 재협상을 요청했습니다. 특히 10월 7일 제시된 변경된 계약 조건을 검토할 시간이 부족했다며 협상 시한을 12월 말까지 연장해 달라는 입장을 내놓았습니다.

이후 두산에너빌리티가 해당 입장문은 사전 협의 없이 대우건설 측에서 배포했으며 회사의 공식 입장과 무관하다고 밝힌 점도 중요합니다. 따라서 언론에 나온 ‘컨소시엄 입장’이 두 회사의 동일한 공식 판단이라고 단정하면 최신 상황을 놓칠 수 있습니다.
07. 두산에너빌리티는 왜 대우건설과 선을 그었을까?

두산에너빌리티는 자신이 시공협상 비주간사로 제한적인 지원 역할을 수행했다고 설명했습니다. 계약 조건의 주요 논의는 발주자 역할의 한수원과 주간사 대우건설 사이에 진행됐다는 취지입니다.

이 발표는 두산이 전체 체코 원전사업에서 철수한다는 의미가 아닙니다. 두산에너빌리티는 기존 공급계약을 이행하는 동시에 새로운 시공 입찰에도 참여할 의사를 밝혔습니다. 회사별 입장 차이가 발생한 배경을 이해하려면 시공사업과 기자재사업을 구분해야 합니다.
08. 5조 6,000억 원 주기기 공급계약은 유지되나?

결론부터 말하면 유지됩니다. 두산에너빌리티는 10월 29일 해명 공시에서 2025년 12월 16일 한수원과 체결한 원자로설비와 터빈발전기설비 공급계약이 이번 시공협상 종료와 무관하고, 변경·해지 없이 정상 진행 중이라고 밝혔습니다.

공급계약 규모는 원자로설비 약 4조 9,000억 원, 터빈발전기 약 7,000억 원으로 합산 약 5조 6,000억 원입니다. 설계·구매·제작 준비도 계획대로 진행 중이라는 회사 설명이 있어, ‘두산 체코 원전 계약 5.6조 전액 무산’이라는 해석은 공식 공시와 맞지 않습니다.
09. 대우건설 주가가 급락한 이유와 수주 공백

10월 29일 장중 대우건설 주가는 전일 대비 20% 이상 하락하는 구간을 나타냈습니다. 오전 11시 무렵 약 1만 1,210원, 전일 대비 약 21.44% 하락한 것으로 보도됐습니다. 이는 장중 가격이며 마감가와 구분해야 합니다.

당초 시장에서는 대우건설이 체코 원전 시공 하도급으로 수조 원대 신규 수주를 확보할 가능성을 반영해 왔습니다. 하지만 협상 결렬로 해당 수주를 확정 실적으로 연결할 수 없게 되면서 기대치가 급격히 낮아졌습니다. 주가 하락의 직접적인 맥락은 수주 불확실성과 기대 가치의 재평가입니다.
10. 두산에너빌리티와 다른 원전 관련주 영향

두산에너빌리티도 10월 29일 장중 한때 두 자릿수 하락률을 보였습니다. 오전 11시 무렵 5만 3,800원, 약 12.38% 하락으로 보도됐고, 현대건설·한전기술 등 다른 원전 관련주에도 위험 회피 심리가 번졌습니다.

다만 모든 기업의 실제 계약 피해를 같은 수준으로 해석하는 것은 주의해야 합니다. 두산의 공급계약은 별도로 유지됐고, 시공 후보에 새로 이름이 거론되는 건설사도 실제 입찰 참가나 수주가 확정된 것은 아닙니다. 장중 하락폭은 날짜와 시각에 따라 달라집니다.
※ 주가는 실시간으로 변하므로 위 수치는 종가가 아닌 당시 기사에서 인용한 장중 수치입니다.
11. 2026년 3분기 두산에너빌리티 실적은 어땠나?

시공협상 악재와 별개로 두산에너빌리티의 2026년 3분기 연결 잠정 실적은 매출 약 4조 4,495억 원, 영업이익 약 2,612억 원입니다. 전분기 대비 각각 약 5.8%, 16.9% 감소했지만 전년 동기보다는 매출과 영업이익이 증가했습니다.

2026년 1~3분기 누적으로는 매출 약 13조 4,354억 원, 영업이익 약 8,090억 원으로 전년 같은 기간 대비 각각 약 10.1%, 46.9% 늘어난 것으로 발표됐습니다. 이는 실제 실적 흐름과 향후 원전 시공 하도급 기대감을 별도로 분석해야 한다는 뜻입니다. 잠정 실적은 향후 확정 자료와 차이가 날 수 있습니다.
12. 새 시공사 후보로 현대건설과 삼성물산이 거론되는 이유

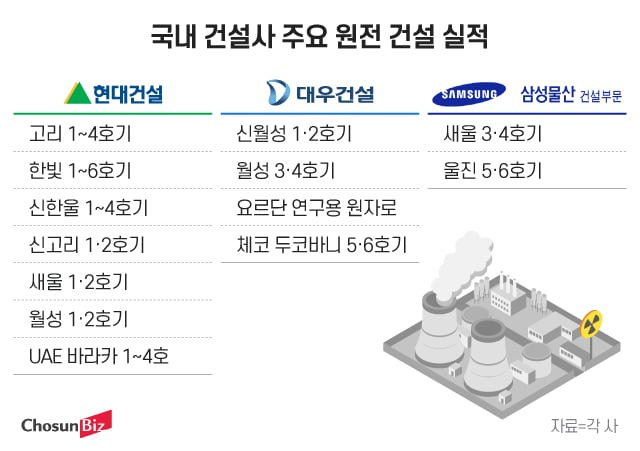

시공사를 새로 뽑는다면 기존 원전 건설 경험을 갖춘 대형 건설사의 참여 가능성이 관심을 받을 수 있습니다. 현대건설과 삼성물산은 과거 해외 원전 프로젝트에 참여한 이력이 있어 잠재 후보로 언급됩니다.

그러나 10월 29일 기준 어느 기업이 입찰에 참여하거나 선정됐다고 확정할 수는 없습니다. 과거 입찰 경험과 실제 이번 경쟁입찰 참가 여부는 별개입니다. 기존 컨소시엄 업체도 자격 조건을 충족하면 재입찰에 참가할 수 있다는 점까지 함께 봐야 합니다.
13. 2027년 7월 재입찰과 2029년 착공 일정

한수원은 새로운 시공사 선정을 위한 경쟁입찰을 준비하고 2027년 7월까지 신규 시공사와 계약하는 목표를 밝혔습니다. 잠재 참가사 대상 설명회와 입찰 공고 절차가 거론되지만 세부 일정은 변경될 수 있습니다.

한수원이 제시한 주요 공정 목표는 2028년 1월 부지 준비공사, 2029년 11월 본공사 착공입니다. 두코바니 5호기는 2039년, 6호기는 2040년 상업운전 목표로 소개됩니다. 이 일정은 계획이지 준공이 보장된 사실은 아닙니다.
14. 공사 지연·법적 분쟁·원전 수출 신뢰도 변수

새 시공사를 찾는 과정에서는 이전 업체가 준비한 설계자료와 현지 협력망을 인계받아야 하고, 필요한 경우 계약 범위와 시공 조건을 다시 검토해야 합니다. 이로 인해 추가 비용과 공정 지연 우려가 제기됐습니다.

기존 공동협력협약 종료에 따른 비용 정산과 성과물 인계, 잠재적인 법적 다툼 역시 앞으로 확인할 부분입니다. 한수원은 사업 일정과 체코 측에 대한 신뢰를 유지하겠다고 밝혔지만, 투자자는 공식 입찰 공고와 신규 계약 체결 여부를 근거로 판단해야 합니다.
15. 향후 전망과 투자자가 확인할 핵심 신호

이번 사건 이후에는 뉴스 제목의 ‘원전 계약 결렬’이라는 표현만 보고 사업 전체가 취소됐다고 판단하지 않는 것이 중요합니다. ① 시공 재입찰 공고 ② 대우건설 재참여 여부 ③ 두산 5.6조 공급계약 유지 ④ 신규 공사비 조건 ⑤ 2029년 착공 일정을 따로 확인해야 합니다.

예를 들어 대우건설이 재입찰에 참가하면 수주 기대감이 일부 되살아날 수 있지만, 단순 참가가 수주를 의미하지는 않습니다. 두산에너빌리티도 기자재 계약이 유지되는 상황과 추가 시공 참여 가능성의 의미가 다릅니다. 확정 공시와 조건부 전망을 나눠 읽는 것이 변동성 큰 원전주를 이해하는 방법입니다.
❓ 자주 묻는 질문 TOP 5
Q1. 체코 원전 27조 원 수주가 취소됐나요?
아닙니다. 10월 29일 종료된 것은 기존 컨소시엄의 건설 시공계약 협상이며, 체코 발주사와 한수원이 체결한 전체 주계약이 취소됐다는 발표는 아닙니다.
Q2. 두산에너빌리티의 5.6조 원 계약도 무산됐나요?
아닙니다. 원자로설비 약 4.9조 원과 터빈발전기 약 0.7조 원 공급계약은 정상 유지 중이라는 회사의 해명 공시가 나왔습니다.
Q3. 대우건설이 다시 입찰에 참여할 수 있나요?
자격요건을 충족하면 기존 시공 컨소시엄 기업도 재입찰에 참여할 수 있다는 설명이 나왔습니다. 재참여와 실제 수주는 구분해야 합니다.
Q4. 새 시공사는 현대건설 또는 삼성물산으로 확정됐나요?
아닙니다. 원전 시공 경험 때문에 후보군으로 거론될 뿐, 2026년 10월 29일 기준 참여·선정이 확정된 상태는 아닙니다.
Q5. 두코바니 원전 공사는 언제 시작하나요?
한수원은 2028년 1월 부지 준비공사, 2029년 11월 본공사 착공 목표를 유지하고 있습니다. 다만 재입찰 및 인허가 과정에 따라 변동 가능성이 있습니다.
✅ 결론|체코 원전 시공협상 결렬, 어떻게 봐야 할까?
체코 원전 시공협상 결렬은 대우건설의 시공 수주 기대감에는 큰 악재지만, 두산에너빌리티의 주기기 공급계약이나 한수원의 체코 원전 수출 전체를 한 번에 취소한 사건은 아닙니다. 공사비 정산 조건에 대한 이견으로 재입찰이 불가피해졌고, 앞으로 새 시공사 선정과 기존 사업 일정 유지가 관건입니다.
관련주를 살펴본다면 그날의 주가 하락률만 보기보다 공식 공시, 신규 경쟁입찰 공고, 건설 공정 일정, 두산에너빌리티의 실제 실적을 함께 확인하는 편이 합리적입니다. 후속 발표가 나올 때마다 이 글의 2026년 10월 29일 기준 내용을 최신 공시와 대조해 보세요.
참고자료 및 원문 확인: 연합뉴스 2026.10.29 · 뉴시스 2026.10.29 두산 공시 · 뉴시스 대우건설 입장 · 한수원 체코 프로젝트 안내 · 금융감독원 전자공시
※ 본문은 2026년 10월 29일 공개된 보도와 회사 설명을 바탕으로 정리한 정보글이며, 매수·매도 권유가 아닙니다. 삽입한 외부 사진은 보도 시점이 서로 다른 사건·설비·협력 현장 참고 이미지로, 전부 2026년 10월 29일 당일 사진은 아닙니다. 사진은 해당 매체·권리자의 권리를 확인한 뒤 사용해 주세요.
